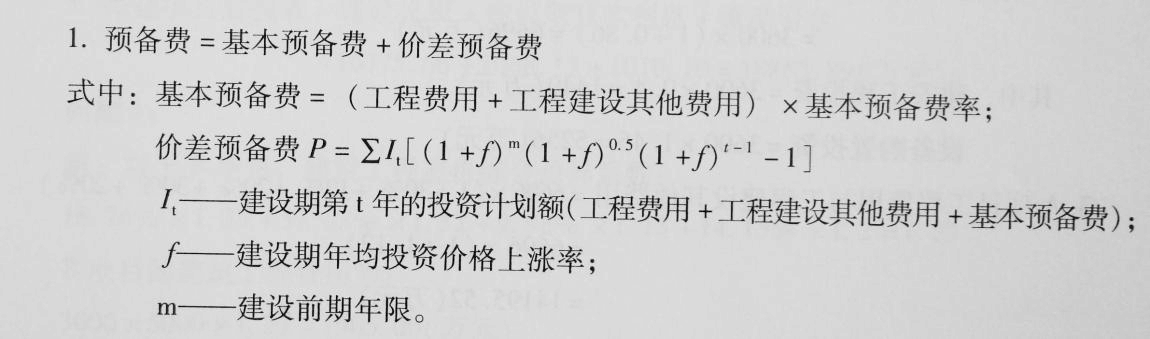

<怎么买股票>涨价预备费:建设期间因价格变化的预测预留费用及计算方法?

涨价预备费 涨价预备费是指建设项目在建设期间内由于价格等变化引起工程造价变化的预测预留费用。 涨价预备费的测算方法,一般根据投资综合价格指数,按估算年份价格水平的投资额为基数涨价预备费 预计1年后开始建设,采用复利方法计算。计算公式为: 式中 PF——涨价预备费;n—建设期年份数; I t ——建设期中第 t 年的投资计划额涨价预备费 预计1年后开始建设涨价预备费:建设期间因价格变化的预测预留费用及计算方法?,包括设备及工器具购置费、建筑安装工程费、工程建设其他费用及基本预备费; f—年均投资价格上涨率。 例题:某建设项目,建设期为3年,各年投资计划额如下,第一年投资7200万 元,第二年 10800 万元,第三年 3600 万元,年均投资价格上涨率为 6%,求建设项目建 设期间涨价预备费。 解:第一年涨价预备费为: PF 1 =I 1 =7200×0.6 第二年涨价预备费为:PF 2 =I 2

(1+f)2 -1

涨价预备费计算方法_涨价预备费 预计1年后开始建设_建设期投资价格上涨率

=10800×(1.06 2 -1) 第三年涨价预备费为: PF 3 =I 3

涨价预备费计算方法_涨价预备费 预计1年后开始建设_建设期投资价格上涨率

(1+f)3 -1)=3600×(1.06 3 -1)所以,建设期的涨价预备费为: PF=7200×0.6+10800×(1.062 -1)+3600×(1. 06 3 -1)=2454.54 万元 (二)、建设期贷款利息 一般在案例中出现的贷款是分年均衡发放时,建设期利息的计算可按当年借款在年中支用考虑,即当年贷款按半年计息,上年贷款按全年计息。计算公式为: 式中 q j ——建设期第 j 年应计利息; P j-1 ——建设期第(j-1)年末贷款累计金额与利息累计金额之和; A j ——建设期第 j 年贷款金额; i——年利率。(例)某新建项目,建设期为 3 年,分年均衡进行贷款,第一年贷款 300 万元,第二年 600 万元,第三年 400 万元涨价预备费:建设期间因价格变化的预测预留费用及计算方法?,年利率为 12%涨价预备费 预计1年后开始建设,建设期内利息只计息不支付涨价预备费:建设期间因价格变化的预测预留费用及计算方法?,计算建设期贷款利息。 解:在建设期,各年利息计算如下:
